В Волгограде обновляют котельную квартала 133
7 августа 2024, 14:39
Фото: Илья полетаев
Новые котлы общей мощностью 13 гк/ч повысят качество подачи горячей воды жителям Дзержинского района
«Концессии теплоснабжения» ведут работы по замене двух котлов в котельной 133 квартала Дзержинского района Волгограда. Объект на протяжении 20 лет обеспечивает теплом и горячей водой жителей десяти жилых домов и ближайшие предприятия. Обновление котельной необходимо из-за износа старого оборудования.

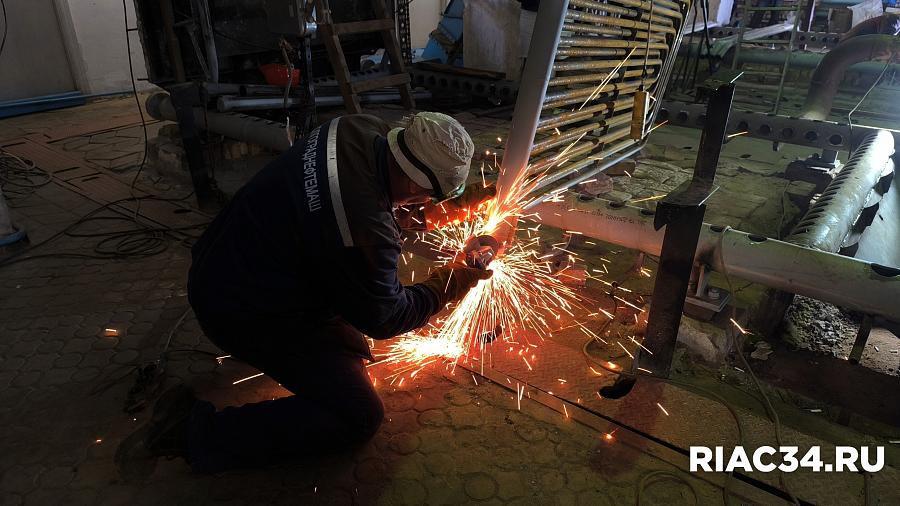

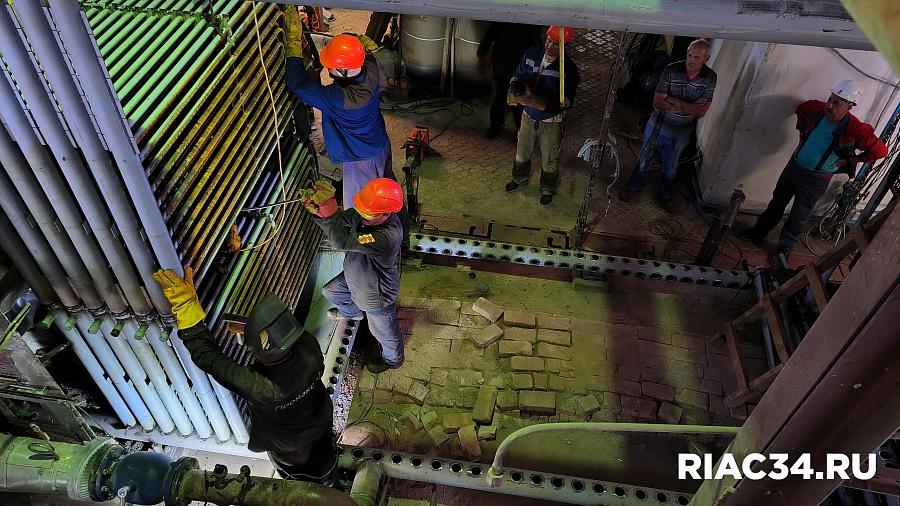

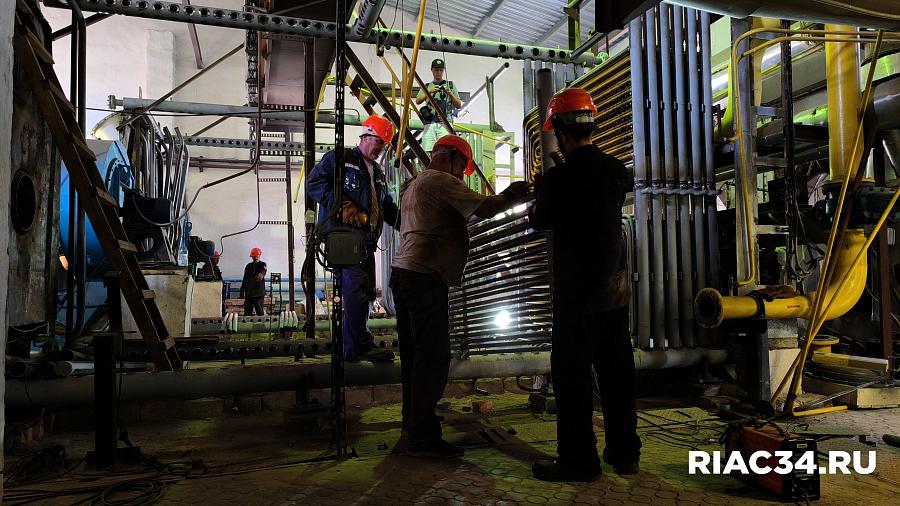

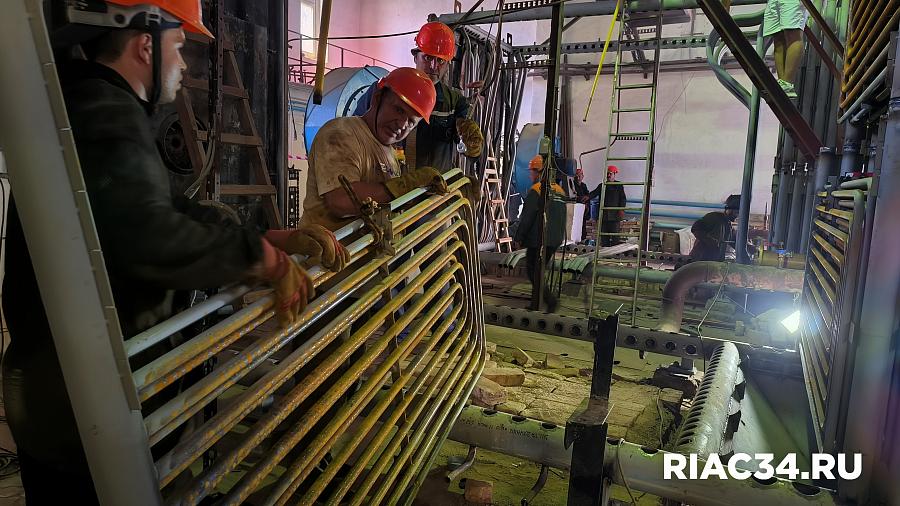

Работы ведутся на двух котлах одновременно. На сегодняшний день специалисты установили коллекторы на обновлённые котлы марки КВ-ГМ-7,56. Параллельно с этим ведётся установка конвективных частей и монтаж экранной части котлов. После установки трубных частей проведут гидравлические испытания нового оборудования и состыкуют его с действующим трубопроводом.
Как отметил заместитель начальника энергорайона №4 ООО «Концессии теплоснабжения» Сергей Романовский, из-за модернизации котельной жителей квартала без горячей воды не оставят:
- Ремонт котельной проводится без ограничения подачи горячей воды жителям жилых домов. Ресурс продолжает поставляться в квартал от котельной ТГК.
Помимо обновления оборудования будет заменена система химводоподготовки, что позволит увеличить срок службы котельной и её тепловых сетей.
Котельная с обновлённым оборудованием начнёт свою работу в новом отопительном сезоне в текущем году.
Работы ведутся на двух котлах одновременно. На сегодняшний день специалисты установили коллекторы на обновлённые котлы марки КВ-ГМ-7,56. Параллельно с этим ведётся установка конвективных частей и монтаж экранной части котлов. После установки трубных частей проведут гидравлические испытания нового оборудования и состыкуют его с действующим трубопроводом.
Как отметил заместитель начальника энергорайона №4 ООО «Концессии теплоснабжения» Сергей Романовский, из-за модернизации котельной жителей квартала без горячей воды не оставят:
- Ремонт котельной проводится без ограничения подачи горячей воды жителям жилых домов. Ресурс продолжает поставляться в квартал от котельной ТГК.
Помимо обновления оборудования будет заменена система химводоподготовки, что позволит увеличить срок службы котельной и её тепловых сетей.
Котельная с обновлённым оборудованием начнёт свою работу в новом отопительном сезоне в текущем году.
